Будівельні проекти відомі своєю непередбачуваністю. Незважаючи на ретельне планування, непередбачені проблеми та динамічні умови на місці часто збивають з колії навіть найдобріші наміри. Навігація в цій реальності вимагає наявності ефективних механізмів контролю. Система Last Planner System (LPS) у поєднанні з технікою візуального керування, зокрема дошками планування короткого діапазону, пропонує спільний і прозорий спосіб керування економічними будівельними роботами. Ці системи не просто створюють плани; вони дозволяють командам моніторити та адаптуватися в реальному часі.
Зміст
Необхідність візуального огляду
Традиційне управління проектами часто спирається на статичні графіки та директиви зверху вниз. Однак будівництво процвітає завдяки гнучкості та миттєвій реакції. Умови на майданчику змінюються, матеріали надходять із запізненням, виникають несподівані перетини. Без системи швидкої оцінки та виправлення ситуації проекти швидко відстають від графіка. Тут візуальні дошки стають безцінними. Вони передають управління людям, які працюють на місцях, де це може бути найефективніше.
Як працюють візуальні дошки

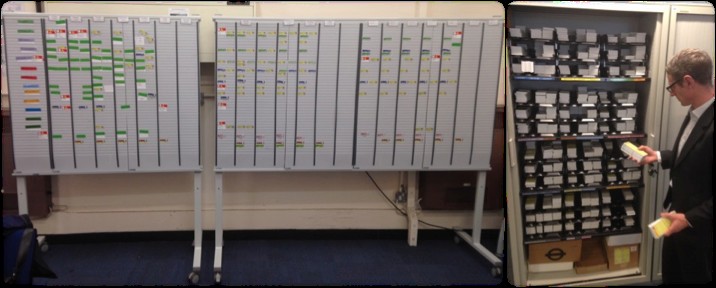

Візуальні панелі управління, такі як ті, що використовуються в проекті лондонського метро, забезпечують чітке, спільне розуміння роботи, яку потрібно виконати. Ці дошки зазвичай мають стовпці, що представляють області проекту (місця) і періоди часу (дні, зміни, тижні) для огляду за три тижні. Підрядники використовують кольорові картки для запису своєї діяльності, включаючи робочу зону, дату, кількість персоналу та тривалість.
Кольорове кодування відповідає основному розкладу (наприклад, синій для бетону, червоний для електрики), що дозволяє легко визначити залежності та потенційні конфлікти. Кожного дня керівник будівництва перевіряє прогрес, перегортаючи завершені картки завдань, щоб відкрити зелену зворотну сторону. Незавершені завдання залишаються видимими, що спонукає до негайного перепланування.
Окрім карток діяльності, підрядники також використовують картки, щоб висвітлити питання, які потребують уваги керівництва. Ця проактивна комунікація гарантує вирішення проблем до їх загострення.
Еволюція контролю
Спочатку ці дошки часто заповнюються «картками проблем», оскільки команди вчаться виявляти проблеми та повідомляти про них. З часом, коли планування підрядників покращується, дошки стають чистішими, і більшість проблем з’являється на третьому тижні. Цей прогрес максимізує час, доступний для вирішення проблем.
Кінцева мета полягає в тому, щоб підрядники самостійно керували своїми операціями, активно виявляючи та вирішуючи проблеми, перш ніж вони вплинуть на графік.
Переваги візуального огляду
Впровадження візуальних дощок керування забезпечує кілька ключових переваг:
- **Покращена координація: ** Спільна видимість сприяє діалогу між підрядниками.
- Легке відстеження: дошка служить центральною точкою для відстеження прогресу.
- Проактивне вирішення проблем: Проблеми виявляються на ранній стадії, що дозволяє своєчасно втручатися.
- Зменшення конфліктів: візуалізація залежностей мінімізує зіткнення між робочими групами.
- Покращення якості: Проактивне вирішення проблем зменшує кількість помилок і переробок.
По суті, ці дошки сприяють розвитку культури проактивного мислення, за якої команди передбачають і вирішують проблеми до того, як вони заважать прогресу проекту.
Ефективний візуальний моніторинг — це більше, ніж просто відстеження прогресу; це розширення можливостей команд адаптуватися, співпрацювати та виконувати проекти вчасно та в рамках бюджету. Передаючи контроль на передову, будівельні організації можуть подолати притаманну галузі непередбачуваність і досягти більш надійних результатів.
